Freitag, 30. September 2011

Stelltermin fürs Haus steht fest!!!

Heute bekamen wir von Fingerhaus die Info, dass unser Haus am 24. und 25. Oktober gestellt werden wird. Wir freuen uns sehr darauf. Es heisst nun noch etwas mehr als drei Wochen warten und dann kommt unser Haus :-)
Morgen werden wir weitere Neuigkeiten rund ums Haus bekannt geben, nun müssen wir aber schlafen damit wir morgen früh wieder zeitig auf die Baustelle können.

Freitag, 23. September 2011

Wochenrückblick

Hallo,
da wir bisher in dieser Woche noch nichts gepotstet haben, werden wir dies nun mal in einer Art Wochenrückblick tun.

Die Schalung um unsere Streifenfundamente für die Garagen sind nun entfernt worden.
Am gestrigen Donnerstag wurde von MB-Keller die Schalung von der Bodenplatte entfernt, ohne das wir es mitbekommen haben :-)

Weiterhin wurden die letzten Details mit der Stadt Gernsheim zwecks des MSH besprochen.
Wir hatten auch nochmals Kontakt mit dem BZF zwecks des Druckwächters, so wie es aussieht werden wir diesen nun doch benötigen. Da die Planungsunterlagen von Fingerhaus dem BZF nicht ausreichen, wir werden heute Mittag nochmals mit Fingerhaus telefonieren und schauen ob es doch vielleicht eine Lösung gibt.

Mit der Firma Hundhausen haben wir auch wegen unseren Garagen telefoniert, man plant ein diese in der KW 41 zu liefern. Wir hoffen das dies auch funktioniert, da die hintere Garage auf alle Fälle vor dem Haus da sein muss.
Mit dem Kranunternehmen werden wir Anfang nächster Woche unsere Baustelle ansehen, ob er genug Platz hat um den Kran aufzustellen.

Achja und zu letzt fällt mir noch ein, wir werden heute unsere Fliesen endgültig klar machen, war dann ja auch eine lange Geburt.

Nun wünsche ich Euch ein schönes Wochenende und genießt die Sonne.

Mittwoch, 14. September 2011

Bodenplatte 2. Tag

Heute früh um 8 Uhr begann der 2. Tag der Erstellung der Bodenplatte, es wurden die ganzen Bewährungseisen verlegt und anschliesend miteinander verbunden.
Anschließend kam der Prüfstatiker und nahm die Konstruktion der Bodenplatte ab, der Prüfstatiker kommt nochmal zu uns wenn das Haus gestellt ist und die Geschossdecken noch nicht verschlossen sind.
Nachdem der Prüfstatiker sein okay gegeben hatte, warteten alle gespannt auf den Beton der erst eine Stunde später bestellt war. Es ging wohl alles ein wenig schneller wie geplant :-)
Wir verbrachten die Zeit in der wir auf den Beton warteten mit einer kleinen Stärkung. Nadine`s Eltern brachten die erste Baustellenverpflegung während unseres Bauprojektes mit. Wir haben die fehlenden Brötchen organisiert, somit luden wir die Bauarbeiter auf einen kleinen Imbiss ein. Kaum waren die Bauarbeiter mit dem Essen fertig kam auch schon die Betonpumpe und die beiden Betonmischer.
Die Bauarbeiter benötigten ca. 90 Minuten, um die gesamte "zukünftige" Bodenplatte mit Beton auszufüllen. Anschliesend zogen sie den Beton noch ab und spannten eine Folie zum Schutz über den Beton.

Und nun unser 1. Video in unserem Blog .....


Und zu guter letzt nun die Bilder des 2. Tages....








Dienstag, 13. September 2011

Bodenplatte der 1. Tag

Heute kam um halb neun der Bautrupp der Firma MB-Keller und begann mit den Vorbereitungsarbeiten für unsere Bodenplatte. Es wurde unser MSH eingebaut, der Kanal wurde sogar auch komplett angeschlossen.
Es lief heute alles Reibungslos auf der Baustelle ab, morgen gegen 12 Uhr soll der Prüfstatiker kommen und anschließend noch der Beton. Schauen wir was wir morgen an dieser Stelle zu berichten haben. Wir treffen uns morgen früh um 8 Uhr mit der Baufirma auf der Baustelle. Natürlich gibt es morgen auch wieder Bilder.

Nun noch die Bilder des heutigen Tages.....


So sieht ein Mehrspartenanschluss aus




Freitag, 9. September 2011

Streifenfundamente sind fertig gestellt

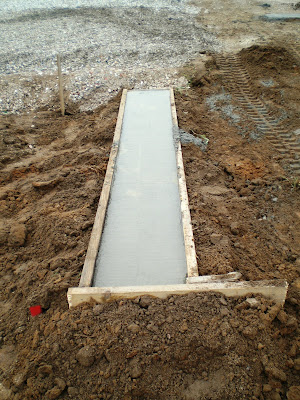

Heute mittag, fuhr ich auf unser Grundstück und durfte feststellen, dass die Fundamente bereits ausgeschalt waren und die Bauarbeiter auf den bestellten Beton warteten.
Innerhalb kürzester Zeit war der Beton entladen, somit sind unsere Fundamente inklusive der Entwässerung der Garagen fertiggestellt. Somit haben wir einen weiterer Punkt erledigt.
Jetzt warten wir mal ab ob die Firma Hundhausen den geplanten Stelltermin einhalten wird. Von uns wurden jetzt alle Vorarbeiten erledigt. Die Garagen müssen ja bevor das Haus kommt gestellt werden, wir hoffen das dies vom zeitlichen Ablauf funktionieren wird.



Ausführungspläne sind nun freigegeben

Gestern Nachmittag haben wir die letzten Antworten auf unsere offenen Fragen zu den Ausführungsplänen von Fingerhaus bekommen. In den Ausführungsplänen ist uns nur eine Sache aufgefallen da wurde eine UP-Armatur eingezeichnet anstatt der AP-Armatur. Sonst hatten wir nichts mehr zu beanstanden an den Plänen.

Die Ausführungspläne haben wir gestern mittag frei gegeben, so dass die Fingerhaus Mitarbeiterin uns am Telefon sagte, dass die Ausführungspläne in Papierform in der kommenden Woche wohl bei usn eintreffen werden.

So nun wünschen wir Euch allen ein schönes Wochenende.

Donnerstag, 8. September 2011

Unser Haus kommt früher

Hallo,
wieder einmal haben wir erfreuliche Nachrichten und zwar haben wir in einem Gespräch mit unserer Kundenbetreuerin durch einen Zufall mitgetilt bekommen, dass unser Haus in der KW 43 geplant ist. Das bedeutet, dass unser Haus wie auch die Bodenplatte 2 Wochen schneller kommt als geplant.

Nun haben wir unseren Baustromkasten nochmals früher bestellt, dass er auch rechtzeitig zur Hausstellung da ist. Unsere Urlaubsplanung wurde auch schon geändert, damit wir die Hausstellung Live miterleben können.

Wir freuen uns riesig auf das Haus, es sind ja nur noch 6 1/2 Wochen bis unser Haus kommt :-)

Mittwoch, 7. September 2011

Die Bodenplatte kommt schon früher

Gestern Mittag rief unser Bauleiter von MB-Keller an und teilte uns die freudige Nachricht mit, dass unsere Bodenplatte bereits ab kommenden Dienstag gemacht werden wird. Somit ist unsere Bodenplatte genau 2 Wochen früher als dies geplant war, wir freuen uns unheimlich. Wir sind schon sehr gespannt wie das alles wird.
Nun haben wir unseren Mehrspartenanschluss noch schnell organisiert, dass Stromaggregat ist auch schon organisiert, der Kanalsand ist auch beauftragt (Rechnung dafür zahlt MB-Keller). Der Vermesser macht die Feineinmessung am Montag Nachmittag, nun müssen wir noch den Statiker anrufen, dass unsere Bodenplatte nun schon früher kommt.

Nun hoffen wir das wir nichts vergesen haben.....

Die Streifenfundamente für die Garagen werden jetzt am Freitag gemacht, dass sicherte unser Tiefbauer uns zu. Er wäre spätestens Montag mit den Fundamenten fertig, so dass es keinerlei Platzproblemen auf dem Grundstück zwischen den Baufirmen kommen sollte.

Samstag, 3. September 2011

Stelltermin fürs Haus

Nun haben wir von Fingerhaus den vorraussichtlichen Liefertermin für unser Haus und unsere Bodenplatte genannt bekommen.
Die Bodenplatte soll in KW 39 gemacht werden, wobei wir ja bereits soweit fertig sind das die Bodenplatte bereits schon früher gemacht werden kann.
Und das Haus soll in der KW 45 kommen, der genaue Stelltermin soll dann 2 Wochen vorher mitgeteilt werden.

Es kommt immer näher, die Spannung steigt immer weiter :-)
