Freitag, 28. Oktober 2011

Stand der Arbeiten im Haus

Hallo,
wir haben nun im Obergeschoss 3 Zimmer komplett mit der Dampffolie abgedichtet und die kleinen Löcher beseitigt. Weiterhin ist in den 3 Zimmern bereits die Konterlattung dran, leider wurde uns zu wenig von dem Klebeband geliefert, sodass wir nun am Montag erst einmal die Gipsplatten an die Decke machen müssen, bevor es einen Stillstand gibt.
Weiterhin haben wir im Erdgeschoss weitere 16 zusätzliche Steckdosen gesetzt und angeschlossen, morgen werden im Obergeschoss noch die zusätzlichen Steckdosen gesetzt und angeschlossen.

Gestern haben wir in einer Nachtschicht die Netzwerkkabel verlegt und unser zusätzliches TV-Kabel, ging aber ganz gut mit dem verlegen der Kabel.

Heute haben wir uns noch die Dämmung für um den Schornstein gekauft, da von Fingerhaus zuwenig geliefert wurde. Wir sind gespannt bis wann wir unser Geld bekommen und ob es wirklich so einfach ablaufen wird mit der Erstattung der Kosten, wie unser Bauleiter uns zusicherte.

In der kommenden Woche soll das Haus verputzt werden, da Fingerhaus aktuell auf "Winterputz" umgestellt hat und somit wäre es kein Problem den Aussenputz bis 0 Grad Aussentemperatur zu verarbeiten.

Weiterhin soll in der kommenden Woche die Versorgungsleitungen ins Haus eingeführt werden, dies soll am Dienstag und Mittwoch passieren. Somit kann auch unser Baustrom wieder abgegeben werden beim örtlichen Elektriker.

So nun wünmschen wir Euch allen ein schönes Wochenende.

Mittwoch, 26. Oktober 2011

3. Stelltag

Morgen ist es leider soweit, dass wir unseren Stelltrupp verabschieden müssen. Sind echt super klasse die drei Jungs, wir haben die Jungs eben noch schnell zu einem Abschluss Essen eingeladen. Es musste natürlich ein Lokal mit großen Portionen sein ;-) Und wir denken, dass Sie fast komplett satt wurden :-)

Für morgen früh haben sich die Elektriker angemeldet, es sollen woll 5 Mann aufschlagen und los legen. Und gleichzeitig wollen wir die Dämmung im OG einbringen und mit dem AP1 beginnen.

Heute war noch der Schornsteinfeger da und hat den Schornstein abgenommen, war auch alles in Ordnung.
Die Versorger waren auch da und gut war das unser Bauleiter auch vor Ort war. Denn das große Gerüst ist dem Versorger im Weg, der Bauleiter veranlasste nun das, dass große Gerüst mogren früh entfernt wird. Wir benötigen das große Gerüst nicht mehr da dies nur für Dacharbeiten benötigt wird. Somit können unsere Versorger am kommenden Dienstag und Mittwoch die Leitungen ins Haus verlegen und anschließen.

Sonst gibt es nichts neues, wir haben heute die komplette Elektrik der beiden Garagen gemacht.

Dienstag, 25. Oktober 2011

2. Stelltag

Heute früh waren wir nach eienr sehr kurzen Nacht um 7 Uhr an unserem Haus :-) Der Stelltrupp war schon vor Ort und war schon am Arbeiten.

Heute kam unsere LWZ, wir sind mal gespannt wie der Heizungsbauer diese ins Haus tragen will, da diese ja sehr schwer ist.
Das Dach unseres Hauses ist nun auch komplett gedeckt, die Regenrinnen sind nun auch fertig, somit funktioniert unsere gesamte Entwässerung nun auch.

Der Bauleiter und der Elektriker haben es heute nicht mehr geschafft auf die Baustelle zu kommen, dies soll nun morgen früh stattfinden. Und für morgen Abend haben wir unseren Stelltrupp zum Essen eingeladen, wir werden den Jungs mal zeigen was große Schnitzel sind ;-)

Morgen kommen auch die Versorger um sich ein Bild vor Ort zu machen, der Schronsteinfeger nimmt morgen unseren Schornstein ab. Und wir wollen in den Garagen morgen schonmal die gesamte Elektrik verlegen, da wir im Haus leider noch nichts machen können.





Erste Bilder von unserem Haus

Wir haben heute einen aufregenden Tag hinter uns, uns sind fix und alle vom zugucken....

Aber es hat sich gelohnt das Haus steht soweit und ein kleines Richtfest wurde auch schon gefeiert.

Nun folgen noch ein paar Bilder dann gehen wir Schlöafen, da wir morgen früh wieder gegen 7 Uhr auf der Baustelle sein werden. Weitere Bilder folgen wohl morgen abend....

Ein kurzer Fazit des ersten Tages, es ist ein geiles Gefühl sein eigenes Haus zu sehen und der Stelltrupp ist bombastisch gut!!!!!



Sonntag, 23. Oktober 2011

Die letzten Stunden bevor das Haus kommt....

Hallo,
wir werden nun Schlafen gehen damit wir morgen früh Pünktlich um 6 Uhr auf der Baustelle sein werden. Wir sind schon sehr aufgeregt und danken allen die uns die Daumen drücken. Wir hoffen das wir morgen Abend noch Bilder hier in den Blog stellen können, je nachdem wie lange unser Richtfest geht :-)

Vielen lieben Dank auch an Familie Hofmann für die interessante Führung durch Ihr neues Haus, es war sehr interessant bei euch.

Samstag, 22. Oktober 2011

Farbe und Tapeten gekauft

Heute haben wir es geschafft die Farbe fürs Haus und die dazugehörige Tapete zu kaufen.

Die Farbe haben wir von Caparol gekauft, es handelt sich um die "Malerit E.L.F." im Farbton weiß. Die Raufaser Tapete haben wir von der Firma Erfurt gekauft. Ebenso haben wir den Kleister, Tiefengrund und Haftgrund gleich mitgekauft.

Wir sind mal gespannt wie es dann an den Wänden aussieht, wenn alles fertig ist werden wir noch etwas Farbe in Spiel bringen :-)

Donnerstag, 20. Oktober 2011

Dachziegel und Dixi Klo sind schon da!!!!!

Als ich heute auf die Baustelle kam, konnte ich feststellen das wir bereits unser eigenes Dixi Klo haben.


Ich verlegte ein Leerrohr von unserem Mehrspartenanschluss zu unseren Garagen, so dass nächste Woche die beiden Stromkabel von unserem HWR ohne Probleme zu unseren Garagen durchgezogen werden kann.

Auf einmal kam ein LKW der Dachziegel geladen hatte, ich dachte mir nichts dabei. Auf einmal kam der Fahrer zu mir und sagte mir das die Dachziegel für unser Haus sind. Ich konnte es gar nicht glauben, dass erste Material für unser Haus am kommenden Montag ist nun da!!!!

Morgen wird noch die Dichtigkeit unseres Kanals geprüft und anschließend zertifiziert, so dass wir das Zertifikat bei der Stadt Gernsheim einreichen können.

Somit sind alle Arbeiten für den kommenden Montag gemacht, wir fahren am Samstag nur noch die Verkehrsschilder für die Straßenvollsperrung zu unserem Grundstück.

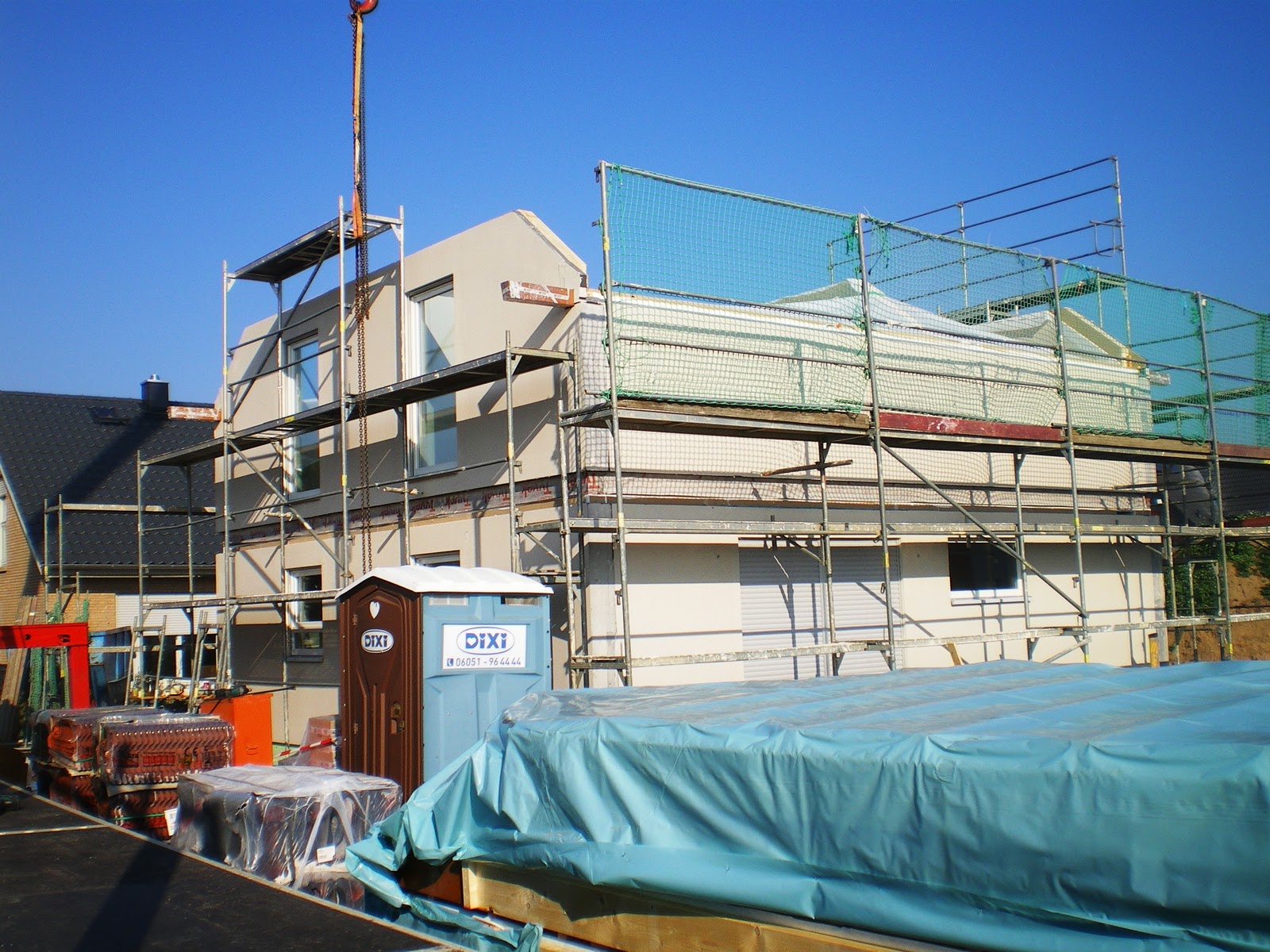

Nun noch ein paar Bilder von der Lieferung der Dachziegel....








Montag, 17. Oktober 2011

Welche Wandfarbe ist zu empfehlen?

Wir sind momentan am überlegen was für eine Wandfarbe zu empfehlen ist, für das streichen der Innenräume.
Sind die Baumarktfarben gut genug oder gibt es bessere Hersteller? Wir haben da zb. an Caparol gedacht?
Wir sind der Meinung das wir eine teurere Farbe kaufen sollten, da diese wahrscheinlich eine bessere Deckkraft hat, als andere Hersteller. Somit könnte es ausreichen die Wände nur einmal zu streichen, damit würde sich ja der Mehrpreis einer teureren Farbe wieder rentieren.

Wie sind eure Erfahrungen mit den Farben?

Freitag, 14. Oktober 2011

Gespräch mit dem Bauleiter

Hallo,
vorgestern war unser Bauleiter Herr K. bei uns zu Besuch und nahm unsere Bodenplatte ab und wir haben die letzten Details bis zur Hausaufstellung besprochen. Wir haben alle Vorraussetzungen für die Hausaufstellung erfüllt und können nun gelassen dem Stelltag entgegen fiebern.

Heute habe ich noch die Straßensperrung für die beiden Stelltage beim Ordnungsamt beantragt, jetzt müssen wir nur noch die Schilder für die Straßensperrung uns ausleihen.

Ein Termin mit dem Bezirksschornsteinfeger für die Rohbauabhname des Schornsteins haben wir auch schon gemacht, dies hat uns unser Bauleiter empfohlen.

Heute kam noch unser Baustromkasten und der Grundversorger schloss den Baustromkasten an das Stromnetz an. Dies ging schneller als ich gedacht hatte, die Arbeiter waren nach 20 Minuten wieder verschwunden und der Baustromkasten war funktionsbereit.

So langsam wird man nervös, wenn man bedenkt das wir noch eine Woche vor uns haben und dann sind wir Besitzer eines Hauses :-)

Ein schönes und sonniges Wochenende wünsche ich euch allen.

Gruß Sven

Donnerstag, 13. Oktober 2011

Das endlose Thema mit dem Druckwächter...

Bei der Bemusterung haben wir uns gegen den Drückwächter entschieden, da wir bereits im voraus die Info von unserem Schornsteinfeger hatten, dass wenn wir eine Lüftunsplanung des Neubaus vorlegen können auf den Druckwächter verzichten können.
Bei der Lüftungsplanung müssen auch die maximalen Druckverhältnisse angegeben sein, die überhaupt in dem Haus herschen könnten.

Wir haben sehr viel Eigeninitative erbracht, um die benötigte Lüftungsplanung zu erhalten, damit wir den besagten Druckwächter nicht benötigen. Aber leider hat es nicht geklappt, die Lüftungsplanung die wir von Fingerhaus erhalten haben, sagt nichts über die Druckverhältnisse im Haus aus und somit ist diese unbrauchbar für den Schornsteinfeger.
Wieso es nicht machbar ist, die geforderte Lüftungsplanung zu erstellen wissen wir leider nicht und können das auch nicht ganz nachvollziehen.

Den Hersteller unserer zukünftigen Heizung (Firma Stiebel-Eltron) haben wir ebenfalls hinzugezogen, aber leider hatten wir damit auch keinen Erfolg. Somit bleibt uns nichts anderes übrig als den Druckwächter einbauen zu lassen. Wir haben diesen nun nachträglich Aufbemustert, somit wird der Druckwächter von Fingerhaus verbaut und angeschlossen.

Was uns sehr daran ärgert ist, dass der jeweilig zuständige Schornsteinfeger scheinbar fordern kann was Er will, ohne das man dagegen etwas machen kann. Wir kennen mittlerweile einige Bauherren die auch in Hessen mit der selben Heizung bauen oder gebaut haben. Diese Bauherren haben aber den Druckwächter nicht benötigt, wie kann das denn sein, dass es einmal ohne den Druckwächter geht und der andere Bauherr benötigt dann auf einmal wieder einen Druckwächter???

Mittwoch, 12. Oktober 2011

Termin für die Abnahme der Bodenplatte

Gestern hat sich unser Bauleiter von Fingerhaus gemeldet, zwecks der Abnahme der Bodenplatte und zum klären der letzten Details bevor das Haus gestellt wird.

Der Bauleiter kommt schon heute Abend gegen 19:00 Uhr zu unserem Grundstück, wir freuen uns das der Termin so kurzfristig möglich ist, da wir so beide Anwesend sein können wenn der Bauleiter kommt.

Schauen wir mal was wir noch an Hausaufgaben vom Bauleiter bis zum 24.10.2011 bekommen.

Dienstag, 11. Oktober 2011

Unsere Garagen sind da!!!!

Heute sind unsere Garagen wie vereinbart geliefert und gestellt worden.

Die Garage hinter dem Haus musste mit einem Kran gestellt werden, da wir sonst die Zufahrt bis zum endgültigen Standort der Garage für das Rangierfahrzeug hätten aufschottern und verdichten müssen. Durch den Kran war es günstiger und auch schneller erledigt, da wir die Zufahrt über ein Nachbargrundstück hätten Schottern müssen.

Insgesamt hat die Firma Hundhausen ca. 4 Stunden für die Montage beider Garagen benötigt, dass eigentliche aufstellen der Garagen ging recht flott, aber die beiden Garagen zu verbinden und den Durchbruch der beiden Garagen abzudichten dauerte etwas länger.

Das versprochene Werbeschild der Hundhausen wurde nicht mitgeliefert aber es muss demnächst nochmals ein Monteur kommen, weil der Schließzylinder unserer vorderen Garage defekt ist. Und dabei soll nun das Werbeschild montiert werden.

Wir sind sehr zufrieden mit dem Monteur der Firma Hundhausen der die Garagen montiert hat, er war sehr nett und hat uns einige Tipps gegeben.

Leider hat unser Tiefbauer nicht genau nach den Vorgaben der Firma Hundhausen die Entwässerung gemacht, somit haben wir das Problem das die Entwässerungsrohre in der Erde nicht genau auf die Entwässerungsrohre unserer Garagen passen. Heute Nachmittag werden wir uns mit unserem tiefbauer auf dem Grundstück treffen, um dieses Problem zu klären. Es ist ja jetzt auch nicht mehr so einfach möglich an die Entwässerungsrohre dran zu kommen, da die Garagen ja nun drauf stehen.

Was sich auch als sehr gut erwiesen hat, war das Schnurrgerüst an den beiden Grenzen. Es war sehr einfach zu sehen wo die Grenze verläuft, damit die Garage nicht irgendwie doch auf dem Nachbargrundstück steht. Somit ist man auf alle Fälle auf der sicheren Seite und man kann beruhigt schlafen.

Nun noch ein paar Bilder des heutigen Tages...













Freitag, 7. Oktober 2011

Die Garagen kommen!!!!

Vorhin erhielt ich einen Anruf von der Firma Hundhausen, dass unsere Garagen schon am kommenden Dienstag geliefert werden. Der Termin wurde auch bereits von der Firma Hundhausen mit unserem Kranunternehmen abgesprochen. Somit kommen unsere Garagen gegen 11:30 Uhr am kommenden Dienstag.
Das mit dem Liefertermin der Garagen hat super geklappt, wir hatten ja bedenken ob die Garagen noch rechtzeitig vor dem Haus geliefert werden. Aber da müssen wir die Firma Hundhausen mal wieder loben, dass mit dem Liefertermin hat sehr gut geklappt.

Nun hoffen wir das am Dienstag alles klappt, dann wären wir schonmal Grundstücksbesitzer mit einer Bodenplatte und zwei Garagen :-)

Ich wünsche euch allen ein schönes Wochenende.
Gruß Sven

Dienstag, 4. Oktober 2011

Besichtigung eines Fingerhauses im Nachbarort

Heute Abend waren wir spontan im Nachbarort im Baugebiet. Wir wollten uns die fertigen Häuser mal ansehen und wir sind zufällig auf ein Fingerhaus gestoßen. Die Bauherren waren auch vor Ort und so bekamen wir eine spontane Führung durch das Haus. Wir unterhielten uns ca. 2 Stunden mit den Bauherren, so konnten wir auch nach den Erfahrungen der anderen Familie fragen, was die Bauphase mit Fingerhaus betraf. Vielen Dank für die spontane nette Führung und das nette Gespräch.
Wir sind schon sehr gespannt auf unser Haus, es dauert ja nicht mehr so lange....

Sonntag, 2. Oktober 2011

Liefertermin für die Garagen

Unsere beiden Garagen werden nun Anfang der Kalenderwoche 42 kommen. Somit passt das auch mit dem Haus, da die hintere Garage bereits vor dem Haus gestellt werden muss. Da es sonst zu Schwierigkeiten kommen könnte.

Das Kranunternehmen was wir beauftragen wollen, war in der letzten Woche auch da und machte sich ein Bild der Baustelle. Es ging darum, ob das mit dem Kran so machbar ist und ob er genug Platz zum aufstellen hat.

Wir sind sehr froh das, dass Kranunternehmen grünes Licht gegeben hat. Somit haben wir die Kranvollmacht gleich an die Garagenfirma gefaxt, dass die Firma Hundhausen direkt einen Termin mit dem Kranunternehmen zum Stellen der Garagen vereinbaren kann.

Samstag, 1. Oktober 2011

Einbau der Rigole

In den letzten drei Tagen haben wir unsere Regenwasserversickerung hinter dem Haus verbaut. Inklusive des zugehörigen Filters, der Entlüftung für die Versickerung und die Entwässerungsrohre für das Hausdach haben wir auch schon vergraben und angeschlossen. Somit müssen die Regenfallrohre vom Haus nur noch angeschlossen werden und sonst ist dafür alles erledigt.

Wir haben am Donnerstag früh den Bagger geliefert bekommen, den wir uns für die drei Tage geliehen hatten, bis abends hatten wir den kompletten Graben ausgebaggert. Es handelte sich um einen Graben mit einer Länge von 12,0 Meter, breit war der Graben 1,50 Meter und tief war der Graben 1,80 Meter.
Und zum Abschluss des ersten Tages verlegten wir noch das Geotextil in dem Graben.

Am Freitag früh wurde der Kies geliefert und somit fingen wir an die Rigole einzubauen. Bis zum Feierabend hatten wir die Rigole komplett verbaut und der Filter der vor der Rigole sitzt war bereits auch schon verbaut.

Am Samstag verbauten wir die kompletten Entwässerungsleitungen für die Dächer des Hauses und der beiden Garagen. Die Entlüftung der Rigole verlegten wir anschliesend auch noch und verlegten das Entlüftungsrohr knapp neben das Haus, sodass das Entlüftungsrohr in unserer zunküftigen Kiesschicht direkt neben dem Haus sein wird.
Zum Abschluss des Samstag Mittag fühlten wir den Garten hinter dem Haus gleich auf unsere endgültige Höhe auf, da wir ja denn Bagger noch da hatten und bis zur Abholung des Baggers war noch etwas Zeit. Somit ist dieser Part auch schon gemacht.

Bedanken wollen wir uns bei unseren Helfern die uns geholfen haben beim Arbeiten und bei den Helfern die uns Verpflegt haben.

Vielen lieben Dank an unsere Eltern und Oma und Opa für eure Hilfe!!!!!

Nun haben wir noch ein paar Bilder der Arbeiten.....
